Enterprise AI Triển Khai Thế Nào Để Tránh "Pilot Trap"?

Enterprise AI Triển Khai Thế Nào Để Tránh “Pilot Trap”?

Tham khảo các bài viết về chủ đề tương tự

AIoT và kiến trúc triển khai thực tế trong Smart City

Hybrid AI: Đa dạng mô hình, hạn chế rủi ro

Pilot Trap là gì và tại sao nó xảy ra?

Pilot trap (hay “bẫy thử nghiệm”) là tình trạng các dự án AI bị mắc kẹt mãi mãi ở giai đoạn Proof of Concept (PoC) hoặc pilot, không bao giờ chuyển được vào sản xuất thực tế để tạo ra giá trị kinh doanh thực sự. Theo nghiên cứu từ Gartner và nhiều phân tích ngành, cứ 33 PoC được phát triển thì chỉ có khoảng 4 dự án đi vào sản xuất thành công — một tỷ lệ thất bại đáng báo động trong bối cảnh đầu tư vào AI ngày càng tăng.

Hãy hình dung câu chuyện của một tập đoàn bán lẻ lớn tại Đông Nam Á. Họ đầu tư 6 tháng và hàng trăm nghìn đô-la để xây dựng một hệ thống AI dự đoán nhu cầu hàng tồn kho. Trong phòng thử nghiệm, mô hình đạt độ chính xác 92%. Tuy nhiên khi kết nối với hệ thống ERP thực, dữ liệu đầu vào không đồng nhất, latency quá cao và không ai trong đội vận hành được đào tạo để giám sát mô hình. Dự án chết yểu sau 3 tháng triển khai hạn chế.

“AI thành công không phải nhờ mô hình tốt nhất — mà nhờ hệ thống triển khai tốt nhất.” — Harvard Business Review, 2025

Pilot trap thường xảy ra khi một nhóm nhỏ được giao làm dự án AI hoàn toàn tách rời khỏi vận hành thực tế. Họ không có sponsor kinh doanh đủ mạnh, dữ liệu sử dụng là dữ liệu đã được “làm đẹp”, còn tiêu chí thành công thì gắn với độ chính xác của mô hình — thay vì P&L, năng suất hay chi phí vận hành thực sự. Kết quả là doanh nghiệp có những bản demo ấn tượng nhưng không có hệ thống có thể vận hành.

Thực Trạng Pilot Trap Tại Doanh Nghiệp 1776659158

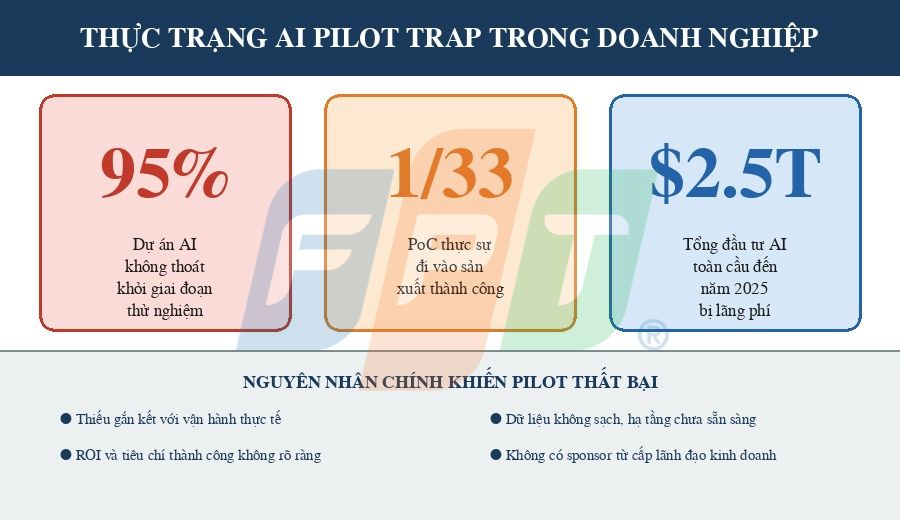

Hình 1: Thực trạng AI Pilot Trap — Khi số liệu nói lên tất cả

Lộ trình 5 bước từ PoC đến Production

Để thoát khỏi pilot trap, doanh nghiệp cần một lộ trình rõ ràng — không phải chỉ là kế hoạch kỹ thuật, mà là kế hoạch kinh doanh với công nghệ làm phương tiện.

Lộ Trình 1776659160

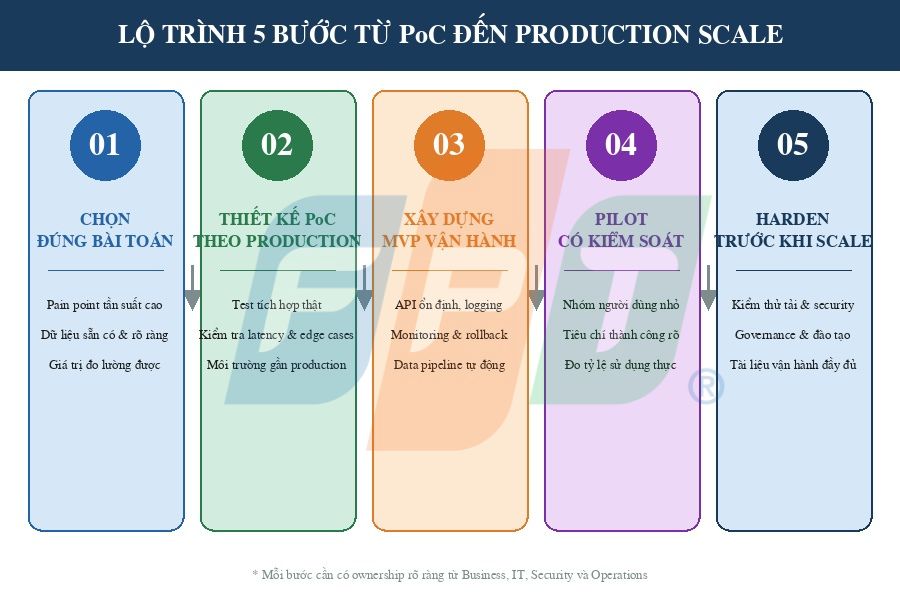

Hình 2: Lộ trình 5 bước từ PoC đến Production Scale

Bước 1: Chọn đúng bài toán — không phải bài toán “thú vị” nhất

Sai lầm phổ biến nhất của các nhóm AI doanh nghiệp là bắt đầu từ những bài toán quá phức tạp hoặc quá “hào nhoáng” về mặt công nghệ nhưng thiếu tác động kinh doanh rõ ràng. Bài toán phù hợp để bắt đầu cần thỏa mãn ba tiêu chí: tần suất xảy ra cao (xảy ra hàng ngày, không phải hàng quý), giá trị đo được bằng con số cụ thể (giảm x% thời gian xử lý, tiết kiệm y tỷ đồng), và dữ liệu đã đủ chất lượng để kiểm chứng nhanh.

Các bài toán điển hình phù hợp theo tiêu chí này bao gồm: trợ lý tra cứu tri thức nội bộ (giảm thời gian tìm kiếm tài liệu), tự động phân loại và định tuyến yêu cầu khách hàng, phát hiện bất thường trong dữ liệu giao dịch tài chính, hay tóm tắt tài liệu hợp đồng pháp lý. Đây không phải những bài toán gây “wow” trong hội thảo, nhưng là những bài toán tạo ra tác động kinh doanh thực sự.

Bước 2: Thiết kế PoC theo tư duy Production ngay từ đầu

PoC không nên chỉ trả lời câu hỏi “mô hình có hoạt động không?” mà phải trả lời: “hệ thống này có thể vận hành trong môi trường thực không?”. Điều này có nghĩa là ngay trong PoC, nhóm kỹ thuật cần kiểm thử dữ liệu đầu vào thật (không phải dữ liệu đã lọc sẵn), đo latency trong điều kiện tải thực, xử lý edge cases, và thử tích hợp sơ bộ với ít nhất một hệ thống thực tế như ERP, CRM hay core banking.

Thực tế từ các dự án AI enterprise thành công tại các tập đoàn như DBS Bank (Singapore) hay Grab cho thấy: các nhóm dành thêm 30–40% thời gian PoC để kiểm tra tính tương thích hệ thống thường có tỷ lệ chuyển đổi lên production cao gấp 3 lần so với nhóm chỉ tập trung vào độ chính xác mô hình.

Bước 3: Xây dựng MVP có thể vận hành — không chỉ là prototype

Khoảng cách lớn nhất giữa PoC và production nằm ở giai đoạn MVP. Nhiều doanh nghiệp bỏ qua bước này, nhảy thẳng từ prototype sang triển khai diện rộng, để rồi hệ thống sập ngay khi gặp lưu lượng thực. Một MVP có thể vận hành cần có ít nhất: versioning cho model và dữ liệu, API ổn định với contract rõ ràng, hệ thống logging và monitoring theo thời gian thực, cơ chế rollback khi phát hiện suy giảm hiệu suất, và data pipeline tự động hóa đủ để duy trì mà không cần can thiệp thủ công mỗi ngày.

Đây là giai đoạn đòi hỏi đầu tư vào MLOps — không phải trang bị toàn bộ ngay lập tức, mà là xây dựng nền tảng tối thiểu đủ để hệ thống có thể “tự đứng” trong môi trường sản xuất.

Bước 4: Pilot có kiểm soát với tiêu chí thành công rõ ràng

Giai đoạn pilot thực sự — không phải demo — là bước triển khai cho một nhóm người dùng nhỏ trong môi trường thực, với dữ liệu thực và quy trình thực. Điều khác biệt so với pilot truyền thống là phải định nghĩa trước khi nào thì pilot được coi là thành công. Các chỉ số thường dùng bao gồm: tỷ lệ người dùng quay lại sử dụng sau tuần đầu, mức giảm thời gian xử lý tác vụ so với baseline, tỷ lệ lỗi của hệ thống dưới ngưỡng cho phép, và mức độ hài lòng của người dùng cuối.

Pilot chỉ được mở rộng khi kết quả ổn định trong ít nhất 4–6 tuần liên tiếp. Quyết định mở rộng phải đến từ Business Owner, không phải từ nhóm kỹ thuật.

Bước 5: Harden toàn diện trước khi scale — đừng tăng tốc khi chưa đủ chắc

Trước khi nhân rộng từ 50 người dùng lên 5.000 người dùng, hệ thống cần trải qua một vòng “hardening” toàn diện. Điều này bao gồm kiểm thử tải (load testing) để xác định điểm gãy của hệ thống, security review để đảm bảo dữ liệu nhạy cảm không bị rò rỉ, hoàn thiện tài liệu vận hành và quy trình xử lý sự cố, đào tạo người dùng cuối để đảm bảo tỷ lệ adoption cao, và thiết lập governance rõ ràng về ai được phép thay đổi cấu hình hệ thống.

Bỏ qua hardening là lý do tại sao nhiều dự án AI “chết” sau khi scale — không phải vì mô hình kém, mà vì hệ thống không được chuẩn bị để chịu đựng quy mô lớn hơn.

Khung quản trị AI & MLOps: Nền tảng cho tính bền vững

Dù có lộ trình tốt đến đâu, dự án AI sẽ không bền vững nếu thiếu một khung quản trị (governance) đúng nghĩa. Governance trong AI không chỉ là kiểm soát rủi ro — mà là cơ chế đảm bảo hệ thống AI hoạt động đúng, đáng tin cậy và có trách nhiệm giải trình theo thời gian.

Ai Policy & Compliance 1776659161

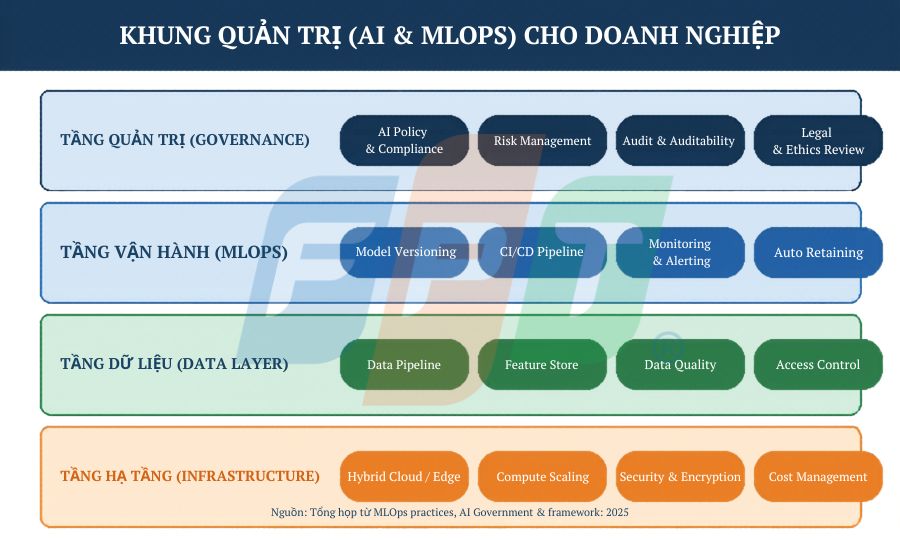

Hình 3: Khung quản trị AI và MLOps 4 tầng cho doanh nghiệp

Một khung quản trị AI đầy đủ cần bao trùm bốn tầng: tầng quản trị (policy, compliance, audit), tầng vận hành MLOps (versioning, CI/CD, monitoring, retraining), tầng dữ liệu (pipeline, quality, access control), và tầng hạ tầng (hybrid cloud, security, cost management). Mỗi tầng cần có owner rõ ràng — thường là sự kết hợp giữa Business, IT, Security và Legal.

DBS Bank là một ví dụ điển hình. Ngân hàng này đã xây dựng một AI governance framework với hơn 500 mô hình AI đang chạy đồng thời trong production, với hệ thống monitoring tự động phát hiện model drift và kích hoạt retraining khi độ chính xác giảm dưới ngưỡng. Kết quả: tỷ lệ sự cố liên quan đến AI giảm 78% trong vòng 18 tháng sau khi triển khai framework này.

Checklist triển khai thực chiến cho lãnh đạo doanh nghiệp

Trước khi phê duyệt bất kỳ dự án AI nào, lãnh đạo doanh nghiệp nên đặt ra 5 câu hỏi kiểm tra: Bài toán này có tiêu chí thành công gắn với P&L không? Dữ liệu đầu vào đã được kiểm tra chất lượng trong môi trường thực chưa? Nhóm dự án có bao gồm đại diện từ vận hành, IT và kinh doanh không? Có kế hoạch MLOps tối thiểu (monitoring, rollback) trước khi go-live không? Ai là người chịu trách nhiệm khi hệ thống có vấn đề sau khi triển khai?

Nếu không trả lời được cả 5 câu hỏi này trước khi bắt đầu, dự án đó có nguy cơ cao trở thành một pilot trap khác — một bản demo đẹp không bao giờ tạo ra giá trị thực sự cho tổ chức.

Kết luận

Cuộc đua AI trong doanh nghiệp không phải là cuộc đua của ai có mô hình tiên tiến nhất — mà là cuộc đua của ai xây dựng được hệ thống triển khai tốt nhất. Pilot trap tồn tại không phải vì doanh nghiệp thiếu tài năng kỹ thuật, mà vì thiếu sự kết nối giữa công nghệ và vận hành kinh doanh thực tế.

Lộ trình 5 bước từ PoC đến scale không phải công thức ma thuật — nhưng là bộ khung tư duy giúp doanh nghiệp đặt đúng câu hỏi ở đúng thời điểm. Khi bạn bắt đầu xem PoC không phải là bản demo, mà là bước đầu của một hệ thống có thể mở rộng, đó là lúc tổ chức của bạn thực sự bước ra khỏi pilot trap.

“Đừng hỏi AI có thể làm gì. Hãy hỏi AI có thể tích hợp vào quy trình nào để tạo ra quyết định tốt hơn, nhanh hơn, và đo lường được.” — CloudX Insights, 2025

Bài viết từ chuyên gia Ông Phan Tuấn Dũng – Giám đốc Trung tâm Phát triển Giải pháp Thành phố thông minh FPT IS, Tập đoàn FPT

Chuyên gia với hơn 16 năm kinh nghiệm trong lĩnh vực Giao thông thông minh (AIoT trong Smart City), từng được vinh danh trong Top 100 FPT nhờ những đóng góp nổi bật trong nghiên cứu và triển khai giải pháp công nghệ. Ông trực tiếp phát triển giải pháp Quản lý và điều hành giao thông công cộng bằng xe buýt, vinh dự đạt giải thưởng ASEAN AWARD, đồng thời là kiến trúc sư đứng sau nhiều hệ thống đang vận hành hiệu quả trên thực tế như hệ thống đo đếm lưu lượng và giám sát phương tiện tự động, hệ thống phát hiện và xử lý vi phạm giao thông đường bộ, giải pháp điều khiển đèn tín hiệu thông minh và hệ thống vé điện tử hiện đại tiêu biểu tại Tuyến Metro số 1

Nguồn tham khảo

  1. CloudX Insights (2025). How to Escape the Pilot Trap in Enterprise AI.
  2. Argano (2025). Overcoming the AI Pilot Trap.
  3. Harvard Business Review (2025). Beware the AI Experimentation Trap.
  4. Futurice (2025). Beyond AI PoCs.
  5. Trigyn Technologies (2025). MLOps Best Practices for Enterprise AI.
  6. Jenstirrup (2026). Escaping the AI Pilot Trap: Moving from Shadow AI to Enterprise Value in 2026.
  7. Portal Labs (2025). From PoC to Production.
  8. Milvus (2025). What Role Does MLOps Play in Enterprise AI Governance.
